Нам часто задают вопросы про усадку сруба. Какие сроки усадки? И как скоро можно начинать отделку бревенчатого дома или бани после установки на фундамент? Разберёмся во всём по порядку.
Усадка — это естественный процесс, связанный с высыханием дерева, а также один из этапов строительства. Многие считают это свойство древесины недостатком, но едва ли это так. Усадка говорит о натуральности материала, минус лишь в том, что она требует дополнительного времени. Но если выждать время, сруб действительно останется надёжным и долговечным.
На процесс усадки также влияет:

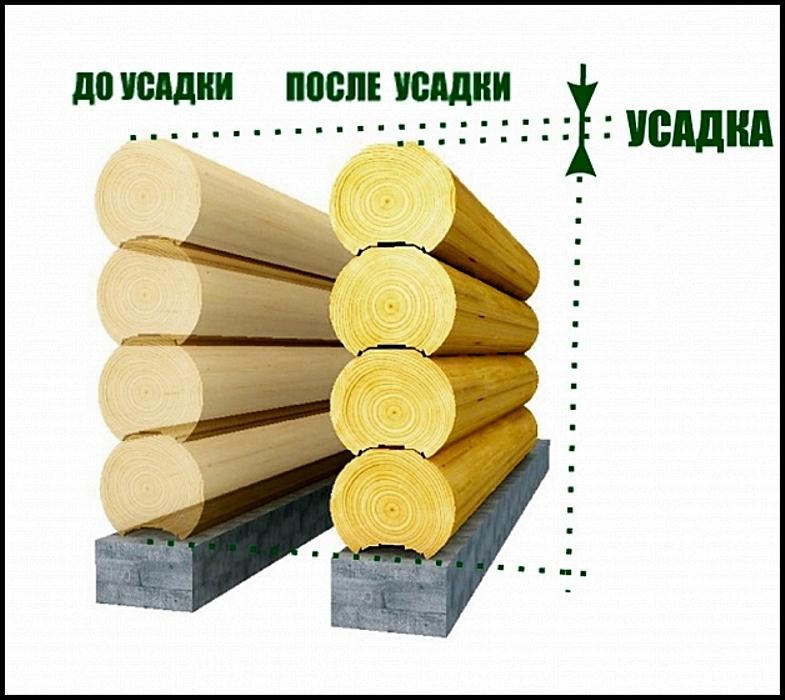

В среднем срубы из цельных бревен усаживаются на 10-15 см.
В строительстве срубов лучше не спешить и делать всю работу поэтапно. В момент когда у Вас уже готов фундамент и сам сруб собран — займитесь остальными делами. Возведением кровли, полом, проведением коммуникаций и т.д. Если погода позволяет, то обработайте древесину антисептиком для защиты от насекомых. А дальше необходимо дать срубу немного «отдохнуть» и «сесть».
Не рекомендуем делать в «свежем» срубе следующие работы:
Процесс усадки можно ускорить, но вмешательство чревато неприятными последствиями. Можно регулярно просушивать помещение или начать отапливать, но из-за этого впоследствии появятся маленькие и большие трещины, так как влага ушла слишком быстро.
Давайте вместе разберёмся с основными фактами:
Если бревно заготовлено зимой, а строить вы планируете летом — считайте что половина срока уже прошла и к следующей зиме можно начинать отделку.
В дальнейшем, когда будут вставлены окна и двери, и тем более включится отопление, сруб подсядет еще немного. Но это уже будут не 10-15 см как в первый год, а всего 1-2 сантиметра.
Именно поэтому, надо оконными и дверными коробками — обсадами, мы оставляем зазор на усадку с запасом. Хотя бы 5 см.
Также, мы устанавливаем домкраты на все вертикальные столбы и элементы в срубе. Бревно по длине практически не садится. Оно сжимается в радиусе, т.е. ширине. Поэтому, такие домкраты необходимы, чтобы горизонтальные брёвна не «зависли» после усадки. По сути, компенсатор — это две пластины из нержавеющей стали, соединенные винтом с гайкой. Она нужна для регулировки высоты просвета. Компенсаторы проверяют каждую неделю летом и раз в 2-3 недели зимой.

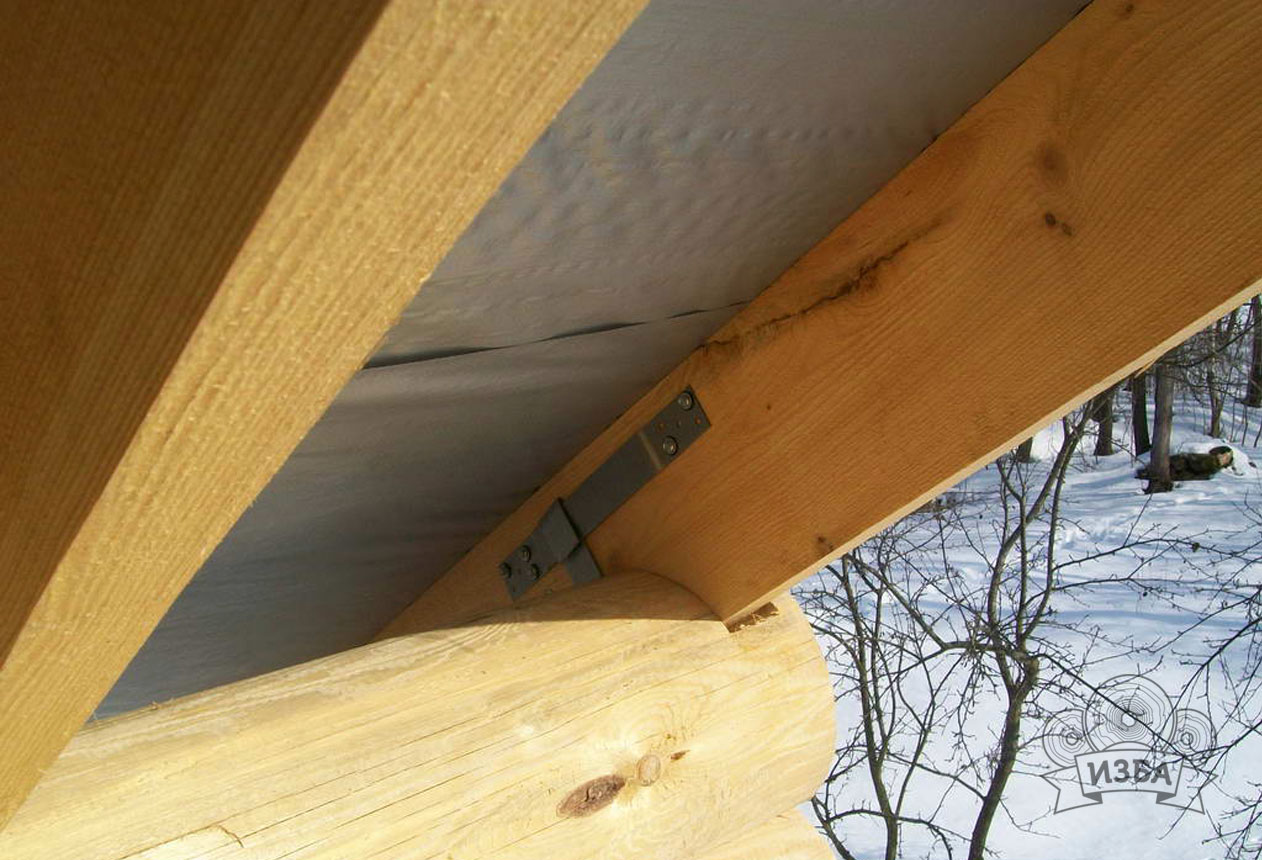

Стропила крепятся к срубу на скользящие опоры. Когда сруб подсыхает и опускается вниз, стропила скользят вдоль сруба. Такие меры позволяют нам устанавливать постоянную крышу на сруб сразу, не дожидаясь пока он высохнет.
Сегодня некоторые производители предлагают бревно камерной сушки и позиционируют его как идеальный строительный материал.
У бревна такой сушки есть несомненные преимущества:
Из минусов:
Подводим итоги. Для бревна предпочтительнее всего естественная сушка. В этом случае бревно высохнет равномерно и не будет трещин. Усадка сруба занимает от 6 до 12 месяцев, в зависимости от того, сколько бревно пролежало от заготовки до начала рубки. После этого времени, можно начинать отделку.
P.s.: Иногда у нас остаётся лес с прошлогодней заготовки, который отлежался и подсох до своих 20% влажности. Если рубить из него — можно начинать отделку сразу же. На данный момент, март 2023 года, на нашем производстве имеется прошлогодний лес большого диаметра 40-44 см. Его хватит на 2 небольшие баньки 6х6 или один сруб 6х9. Обращайтесь!
Размер сруба 6х6 метров + терраса 2 метра. Диаметр бревна 20-24 см. В комплекте сборка,…
Из чего складывается стоимость на срубы? Когда планируется повышение цен на рынке? Какое время году…
Готов к отделке. Усадку ждать не нужно! Размер сруба 10х14 метров. Диаметр бревна 24-30 см.…
Наши заказчики нам часто говорят: «Мы не хотим жить загородом в такой же бетонной коробке,…
Приглашем вас на экскурсию по нашему производству. Приезжайте посмотреть как мы строим дома и бани…
Объект выполнен по технологии норвежская рубка из бревна диаметром 36-40 см.
